Enerige & Management > Stromnetz - Balwin-Bauarbeiten bei Norderney können starten
Quelle: Amprion
STROMNETZ:
Balwin-Bauarbeiten bei Norderney können starten
Der Übertragungsnetzbetreiber Amprion hat jetzt die Genehmigung für 34 Kilometer Leitungsbau im niedersächsischen Küstenmeer erhalten.

155 beziehungsweise 165 Kilometer Seekabel plant der Übertragungsnetzbetreiber Amprion in den Projekten Balwin 1 und Balwin 2 zur Anbindung der Nordseewindparks zu verlegen. Für den rund 34 Kilometer langen Abschnitt im niedersächsischen Küstenmeer liegt jetzt die Genehmigung vor.

Die Planfeststellungsbeschlüsse umfassen neben den Horizontalbohrungen unter der Insel Norderney und dem Festlanddeich bei Hilgenriedersiel auch die Kabelinstallation zwischen der Küste und der 12-Seemeilen-Grenze. Das geht aus einer Mitteilung des Unternehmens hervor.

Damit nimmt das Gigaprojekt an Fahrt auf: Erst vor zwei Tagen hatte Amprion den Baustart für die Konverterplattformen Balwin Alpha und Balwin Beta bekannt gegeben (wir berichteten).

Die ersten sechs der insgesamt achtzehn Bohrungen für die Kabelinstallation sollen jetzt im Juli beginnen. Dabei wird von der Inselmitte ins südlich gelegene Watt gebohrt. Das behördlich festgelegte Bauzeitenfenster geht bis September, sodass die Bohrungen von der Inselmitte zum Strand im Norden erst für den Sommer 2026 geplant sind. 2027 sollen dann die Bohrungen unter dem Festlanddeich an der Küste folgen. Die Installation der Kabel ist für 2028 und 2029 vorgesehen.

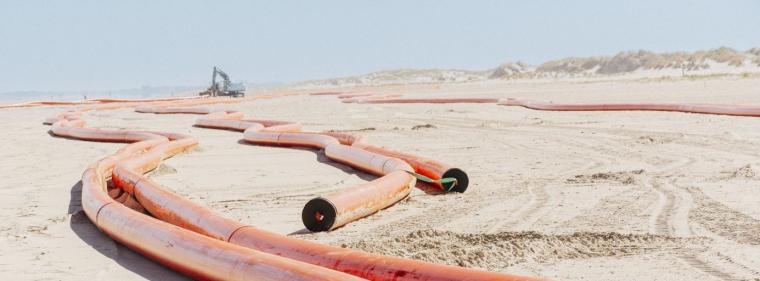

Die Bohrungen werden Amprion zufolge im sogenannten HDD-Verfahren (Horizontal Directional Drilling) durchgeführt. Dabei werden Kabelschutzrohre in die Bohrkanäle eingebracht, in die anschließend die Gleichstromkabel eingezogen werden.

Dabei halte man den Eingriff so gering wie möglich, versichert Amprion: Die Horizontalbohrungen für beide Leitungen würden in einer gemeinsamen Baumaßnahme ausgeführt. Dadurch könnten erstmalig sechs Bohrungen pro Bauzeitenfenster umgesetzt und Synergieeffekte genutzt werden.

Auch sei die Baustellenfläche auf Norderney bereits vor der Brutsaison Anfang des Jahres eingerichtet worden – was auch den Vorteil hat, dass die damit verbundenen Materialtransporte und Erdbauarbeiten nicht während der touristischen Hauptsaison stattfinden müssen.

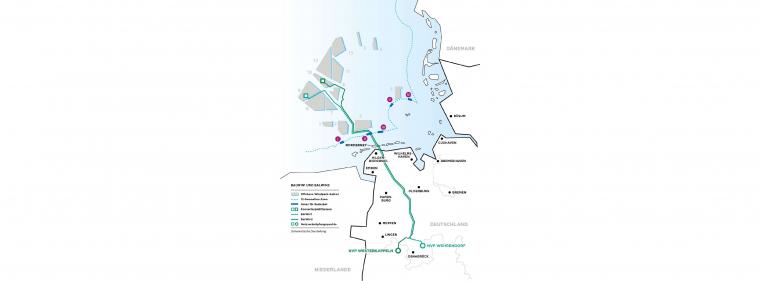

Der geplante Trassenverlauf von Balwin 1 und Balwin 2.
− Zur vergrößterten Ansicht bitte auf das Bild klicken −
Quelle: Amprion


Die Offshore-Netzanbindungssysteme Balwin 1 und Balwin 2 werden sowohl auf der Seeseite als auch an Land, wo weitere jeweils rund 200 Kilometer Kabel verlegt werden, größtenteils parallel zueinander installiert. Sie sollen 2030 beziehungsweise 2031 in Betrieb gehen und dann jeweils eine Leistung von 2.000 MW zu ihren jeweiligen Netzverknüpfungspunkten in Wehrendorf östlich von Osnabrück in Niedersachsen (Balwin1) und Westerkappeln im Tecklenburger Land in Nordrhein-Westfalen (BalWin2) übertragen können.
