• Der erste Tanker kommt wieder durch die Straße von Hormus
  • Stadtwerke Aalen und Ex-Chef ringen weiter um gütliches Ende
  • Bayern kritisiert lange BEW-Genehmigungszeiten
  • Stadtwerke Schwäbisch Gmünd wollen ab 2027 ins Plus
  • Ladepark für Elektro-Busse der Stadtwerke Tübingen
  • Wenn eine Wärmepumpe im großen Stil um 100 Grad aufheizt
  • Offshore-Windkraft als Beschäftigungstreiber
  • Voltaris visiert sechsstellige Einbauzahl beim Smart Meter Rollout an
  • Ausbauziel für Offshore-Windkraft wird wohl verfehlt
  • Bund zahlt nächste halbe Milliarde ins EEG-Konto
Enerige & Management > Statistik Des Tages - Entwicklung der Redispatchmaßnahmen im deutschen Übertragungsnetz
Quelle: E&M / Pixabay
STATISTIK DES TAGES:

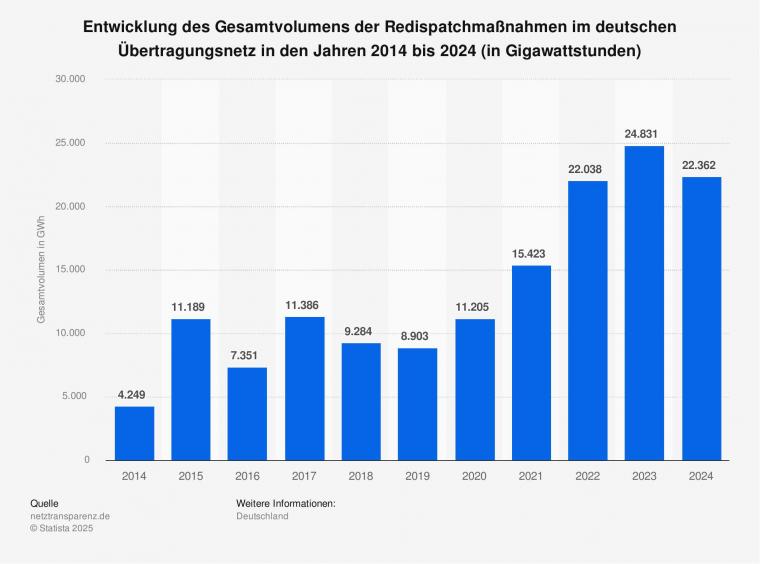

Entwicklung der Redispatchmaßnahmen im deutschen Übertragungsnetz
Ein Schaubild sagt mehr als tausend Worte: In einer aktuellen Infografik beleuchten wir regelmäßig Zahlen aus dem energiewirtschaftlichen Bereich.


Zur Vollansicht, bitte auf die Grafik klicken.
Quelle: Statista

Im Jahr 2024 meldeten die Übertragungsnetzbetreiber Redispatchmaßnahmen mit einem Gesamtvolumen von rund 22.000 Gigawattstunden.

Redispatch sind Eingriffe in die Erzeugungsleistung von Kraftwerken, um Leitungsabschnitte vor einer Überlastung zu schützen. So werden Kraftwerke entweder angewiesen, ihre Einspeisung zu drosseln, oder ihre Einspeiseleistung zu erhöhen.
